棟上げ工程

こんにちは!

可也の平屋 その後


棟上げ予定日を2回もずらし

じわじわ遅れながらも
やっと来週19日に決めて
そこに向け
何とか進めてます。


先週始め  ↓

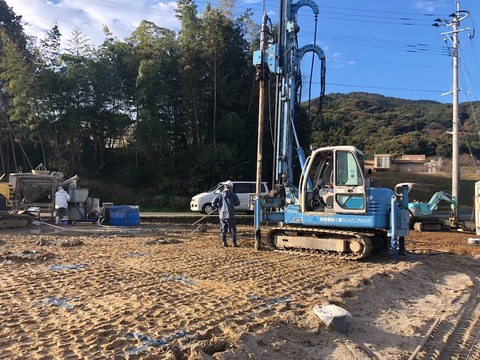

柱状改良工事。
無理やり日程調整してもらい
雨の日も休まず
ちゅーか休ませず
水曜日に終わり…

続けて

即座に
基礎工事はいり

今日 配筋検査でした。




雨が降りやまず土間コン打てず…

今はこの1日が痛い…💧

なので

土間コンは明日に延期。

とゆーことで

基礎完了が来週の月曜(17日)
になるのが確定した。

ちょーっとだけ
土曜日終わるの期待してたけど
やっぱりそーなるね…

19が棟上げやけん
準備期間が
1日しかない。

土台ひきで終わるな…


あとは
当日、晴れてくれたらいいよ もう💧

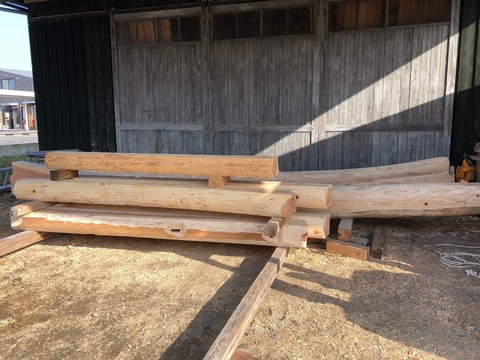

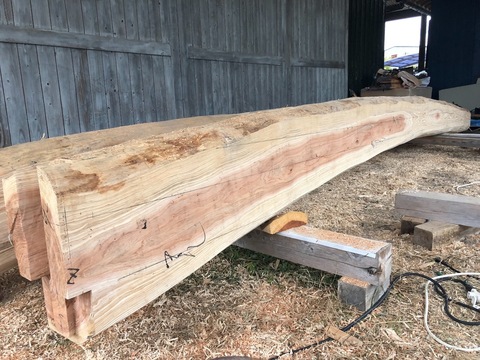

梁もまだ作業場で眠ってます ↓


これ今週末には運びたいね👊
